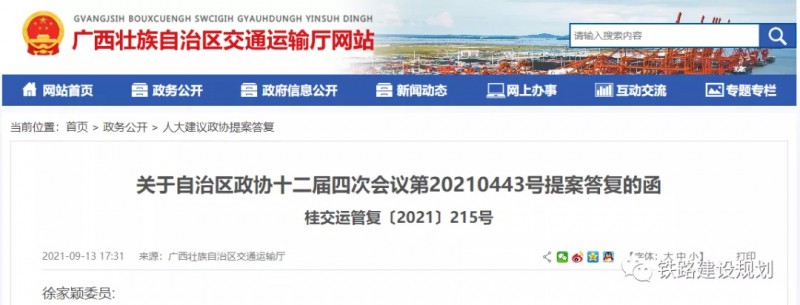

9月13日,廣西交通廳網站公開了《關于自治區政協十二屆四次會議第20210443號提案答復的函》(桂交運管復〔2021〕215號),全文內容如下:
徐家穎委員:
您提出的《關于全面對接粵港澳大灣區建設,推動“東融”邁出新步伐的建議》(第20210443號)收悉。此提案由南寧鐵路局、廣西機場管理集團、自治區工業和信息化廳、自治區中醫藥管理局和我廳分別辦理,經研究,現結合我廳工作職責答復如下:
為加快推動我區綜合交通高水平開放、高質量發展,我廳結合工作職責和分工,積極推進對接粵港澳大灣區交通基礎設施互聯互通建設,大力優化交通網絡,取得積極進展。
一、加快推進鐵路項目建設
(一)新開工2個。合浦至湛江高鐵已完成調整可研審查,用地預審和規劃選址報告、項目社穩風險評估報告等前置要件已獲批復,國鐵集團已組織完成調整可研路地會簽工作,已進入會章流程;岑溪至羅定鐵路已完成可研報告編制工作,國鐵集團鑒定中心完成可研審查工作,目前正在開展規劃選址及用地預審、社穩等可研前置專題工作,粵桂兩省區發展改革委已聯合行文請示國家發展改革委,6月10日,國家發展改革委復函明確項目由省級政府審批。
(二)續建3個。截止至2021年6月底,共完成年度投資42.78億元,占年度投資任務61 %,其中南寧經玉林至深圳高鐵南寧至玉林段,完成年度投資37.5億元,占年度任務的75%;自開工累計完成投資85.1億元,占總投資的32%;南深高鐵玉林至岑溪(粵桂省界)段,完成年度投資2.85億元,占年度任務的29%;自開工累計完成投資2.95億元,占總投資的1.6%。;柳州經梧州至廣州鐵路柳州至梧州段,完成年度投資2.43億元,占年度任務的24%;自開工累計完成投資2.43億元,占總投資的0.7%。

(三)前期工作1個。南寧經桂林至衡陽新高鐵,已納入國鐵集團編制的鐵路“十四五”規劃,該規劃已上報國家發展改革委。
二、加快推進高速公路項目建設
(一)新開工2個。廣寧經蒼梧至昭平高速公路(廣西段)已取得工可行業審查意見,自治區發展改革委已評估,其它前期專題工作中,除環境影響評價因飛龍湖森林公園總規未報批等原因未評審?fù)猓玫仡A(yù)審等專題已批復;PPP方案已獲得自治區政府審批,相關協議待簽訂。北流至化州寶圩高速公路(廣西段)已取得工可行業審查意見,工可報告正準備報自治區發展改革委進行評估。
(二)續建6個。截止到2021年6月底,共完成年度投資97.09億元,占年度投資任務的49%,其中南寧經玉林至珠海高速公路(玉林至珠海(廣西段)),完成年度投資5300萬元,占年度任務的1.9%;南寧經玉林至珠海高速公路(玉林至橫縣段),完成年度投資12.05億元,占年度投資計劃的40%;南寧經玉林至珠海高速公路(橫縣至南寧段),完成年度投資27.3億元,占年度投資計劃的34%,自開工累計完成投資37.5億元,占總投資的17%;南寧—湛江高速公路(南寧至博白那卜段),完成年度投資26.12億元,占年度任務的52%,自開工累計完成投資30.55億元,占總投資的13%;浦北至北流(清灣)高速公路,完成年度投資30.8億元,占年度任務的77%,自開工累計完成投資82億元,占總投資的57%;連山至賀州(廣西段)高速公路,完成年度投資2900萬元,占年度任務的1.45%,自開工累計完成投資8.4億元,占總投資的10.4%。
(三)前期工作1個。博白至高州(廣西段)高速公路已完成工可走廊帶方案咨詢會審查,基本確定路線走廊帶,初步設計路線方案設計已基本完成,正在與地方相關部門和咨詢的單位溝通意見。
三、加快推進水運項目建設
(一)新開工1個。桂江航道工程(馬江—蓮花大橋段)工程可行性研究報告已報自治區發展改革委,待批復。
(二)續建4個。截止到2021年6月底,共完成年度投資約8億元,占年度工作任務的54%,其中西江航運干線貴港至梧州3000噸航道二期工程,完成年度投資1.08億元,占年度投資計劃的43.2%,自開工累計完成投資5.63億元,占總投資的50%;柳江紅花水利樞紐二線船閘,完成年度投資2.61億元,占年度投資計劃的65.17%,自開工累計完成投資25.59億元,占總投資的86%;西津水利樞紐二線船閘完成年度投資3億元,占年度投資計劃的75.03%,自開工累計完成投資2.79億元,占總投資的85%;來賓至桂平2000噸級航道工程完成年度投資2.89億元,占年度投資計劃的69%,自開工累計完成投資4.29億元,占總投資的22%。
(三)本年計劃完工項目1個。西江航運干線貴港至梧州3000噸航道一期工程完成年度投資4140萬元,占年度投資計劃的52%,自開工累計完成投資4.67億元,占總投資的66%。
(四)前期工作1個。南寧至貴港3000噸級航道工程,已著手啟動前期研究工作。
四、推動加密列車航班
積極協調中鐵南寧局集團公司,2021年6月25日鐵路運行圖新實施后,廣西開行至珠海的動車達5趟,南寧東至廣州南間運行時間在2小時50分以內的“一站直達”動車組列車增至16趟,較之前開行數量翻了一番。此外,從廣西城市出發,經南廣鐵路和貴廣高鐵往廣東方向運行的動車組列車將達到日均306趟,為廣西全面對接粵港澳大灣區,推進大灣區向東盟進一步開放,助力區域融合協作提供鐵路運輸保障。積極協調廣西機場管理集團有限責任公司逐步恢復航班服務,科學有效地落實疫情防控和保障工作。
五、下一步工作計劃
(一)加大鐵路項目協調推進力度。會同自治區相關部門,加強與廣東省、國家發展改革委、國鐵集團的溝通銜接,協調國鐵集團盡快將合浦至湛江高鐵調整可研報送國家發改委審批,協調廣東省共同加快推進岑溪至羅定鐵路前期工作,爭取年內開工建設合浦至湛江高鐵、岑溪至羅定鐵路。
(二)加強溝通協調,加快推進高速公路前期工作和項目建設征拆工作。加快推進廣寧經蒼梧至昭平高速公路(廣西段)和北流至化州寶圩高速公路(廣西段)項目的工可核準工作以及有關專題工作,同步推進初步設計等前期工作。加強對接協調自然資源廳、地方政府等加快解決項目建設用地、征拆等問題。
(三)加強水運項目建設調度。積極協調各級政府和建設單位資金落實到位,動態跟進協調解決項目建設存在的困難和問題,加強督查力度,督促各項目建設單位全力以赴加快推進項目建設,確保完成年度建設任務。
