9月30日,《新建南昌經景德鎮至黃山鐵路(江西段)南昌東站站房及相關工程施工總價承包施工總價承包招標公告》發布。昌景黃高鐵南昌東站即將正式開工建設。
根據招標公告,南昌東站綜合交通樞紐建筑總規模22.9萬平米,其中站房工程10.0萬平米。車場規模8臺16線(含正線4條),其中昌景黃高鐵6條13線,預留昌九高鐵2臺3線。
項目計劃2021年11月開工,2023年12月底竣工。昌景黃高鐵有望在2023年底開通運營。
招標公告主要內容:
一、招標條件
本建設項目新建南昌經景德鎮至黃山鐵路(項目名稱)已由《國家發展改革委關于新建南昌經景德鎮至黃山鐵路可行性研究報告的批復》(發改基礎〔2017〕2252號)、鐵路總公司 江西省人民政府 安徽省人民政府《關于新建南昌經景德鎮至黃山鐵路初步設計的批復》(鐵總鑒函〔2018〕662號)、國鐵集團 江西省人民政府以《關于新建南昌東站站房及相關工程初步設計的批復》(鐵鑒函〔2021〕135號)批準建設,建設單位為江西省鐵路發展有限公司,建設資金來自國鐵集團、江西省、安徽省資本金和銀行貸款(資金來源),項目出資比例為國家鐵路集團有限公司(原鐵路總公司)、江西省、安徽省投入的資本金和銀行貸款的比例各占50%,資金已落實,施工圖設計文件完備,招標人為鐵路設計集團有限公司。
二、項目概況與招標范圍
1、項目概況
建設地點:新建南昌經景德鎮至黃山鐵路位于贛東北和皖南地區,西起江西省南昌市,途經江西省上饒市、景德鎮市,東至安徽省黃山市。

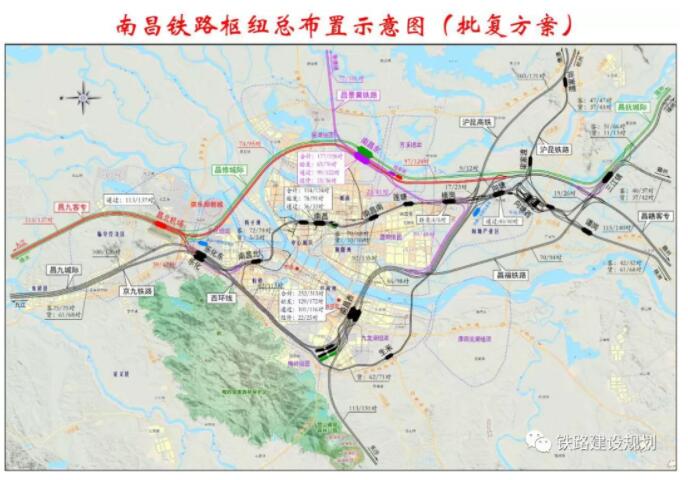

建設規模:正線全長289.807km,其中江西省境內200.276km、安徽省境內89.531km。聯絡線長29.383km,動走線長9.57km。正線橋隧比為87.31%,全線設黃山北、黟縣東、祁門南、瑤里、景德鎮北、樂平北、鄱陽南、余干、軍山湖、南昌東共10個車站。

南昌東站綜合交通樞紐建筑總規模22.9萬平米,其中站房工程10.0萬平米;鐵路配套地下停車場9.8萬平米(含車場下部消防通道);城市換乘廳、城市換乘通道、高架進站車道、出租車上客區及配套工程3.1萬平米。
2、招標范圍
招標范圍:南昌東站樞紐、DK310+700至線路終點(包含橫崗聯絡線與向莆聯絡線)間的生產生活房屋及相應配套工程。
(1)南昌東站站房及附屬工程、鐵路配套停車場工程、市政工程:主要包括建筑結構工程、裝飾裝修工程、基礎及基坑工程(包含站房范圍內全部的樁基、承臺和底板等基礎工程)、給排水及消防工程、通風與空調工程、建筑電氣工程、FAS和BAS系統、電(扶)梯基礎及相關配套工程、附屬配套工程等。
(2)相關配套工程:主要包括給排水、場坪、站臺工程(包括站臺墻、站臺面、管溝、站臺填土等)、地道的裝飾裝修與照明、靜態標識、雨棚、電(扶)梯基礎及相關配套工程、站場建筑及附屬等。
(3)DK310+700至線路終點(包含橫崗聯絡線與向莆聯絡線)范圍內的生產生活房屋及附屬工程(含區間崗亭、警務區及還建的警務區工程)。
3、標段劃分:本次招標共分為1個標段,標段號:CJHFJJX-1。
工程數量為:南昌東站樞紐、DK310+700至線路終點(包含橫崗聯絡線與向莆聯絡線)間的生產生活房屋及相應配套工程。
計劃工期:783日歷天,計劃開工日期2021-11-07,計劃竣工日期2023-12-30。

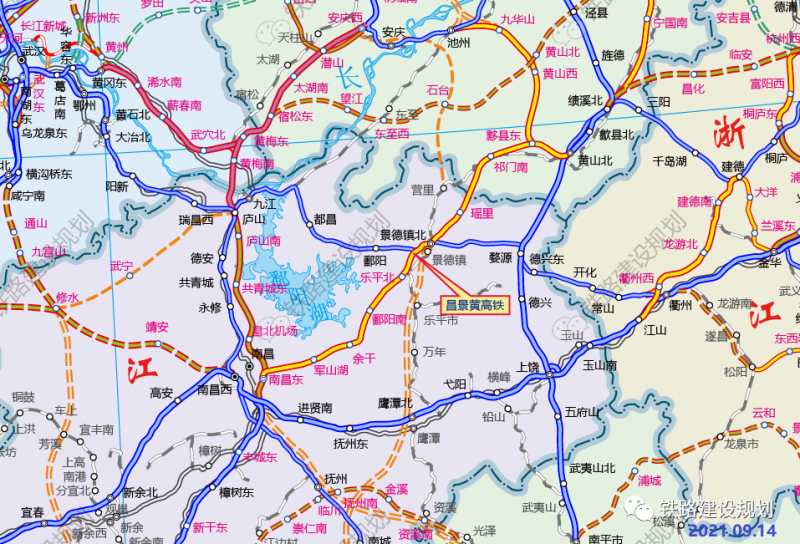

昌景黃高鐵路網走向示意圖▼
