10月9日,浙江省發改委公開了《省發展改革委關于省政協十二屆四次會議第542號提案的答復》,針對《關于加快推進新建沿海甬臺溫福高鐵建設的建議》進行了答復。
陳作榮委員:
您在省政協十二屆四次會議上提出的第542號《關于加快推進新建沿海甬臺溫福高鐵建設的建議》悉。經認真研究,并會省交通運輸廳和省交通集團,現就提案內容答復如下:
甬臺溫福高鐵項目是國家高速鐵路網“八縱八橫”主骨架之一沿海鐵路客運通道的重要組成部分,項目建設對滿足長三角和珠三角間客運需求快速增長、支撐我省“四大”建設實施等具有重要意義。省委省政府高度重視本項目,去年10月14日,鄭柵潔省長赴京拜訪國鐵集團黨陸東福董事長,就加快推進浙江鐵路建設發展有關事宜舉行了會談。會上路方明確支持將甬臺溫福高鐵納入鐵路“ 十四五”發展規劃,支持年內啟動溫州至福州段前期工作,并深化寧波至溫州段規劃研究,適時啟動前期工作。

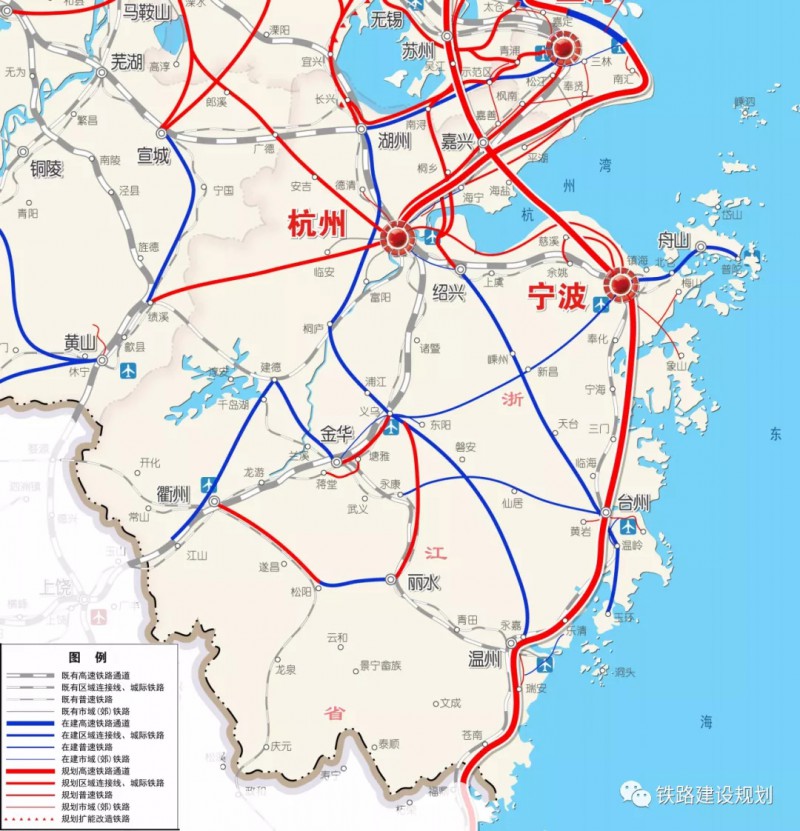

根據前期研究,本項目擬北接通蘇嘉甬鐵路,南接福廈高鐵,途徑我省寧波市、臺州市、溫州市和福建省福州市,速度目標值為350公里/小時,全長約565公里,總投資約1153億元,其中浙江段長約357公里,投資約780億元。
一、關于甬臺溫福高鐵溫福段
去年12月29日,浙閩兩省發展改革委在杭州聯合召開了溫福高鐵項目推進座談會,明確成立浙閩兩省聯合工作組,建立每季度輪值會商一次的工作機制,共同加快推進項目前期有關工作,現已兩次召開聯合工作會議。
今年4月8日,我委會同項目省內沿線地市和省交通集團,共同成立了溫福高鐵籌建辦,全面負責加快項目前期工作推進。在我省前期積極爭取下,溫福高鐵項目已列入國鐵集團2021年勘察設計計劃,我委已將本項目列入我省今年重點推進鐵路前期項目清單。6月21日,陳金彪常務副省長赴京拜訪國鐵集團郭竹學副總經理,商請支持加快本項目前期工作,爭取今年7月完成勘察設計招標,8月完成預可研評審,年內完成可研評審;并推動實現2022年上半年完成可研批復,下半年開工建設。國鐵集團表示支持加快項目前期工作推進,并將在制定明年鐵路項目開工計劃時對本項目予以考慮。
下一步,我委將本著“能開展的盡量開展”的原則,提前安排好各項工作任務,全力推進項目前期工作。
二、關于甬臺溫福高鐵甬臺溫段
李克強總理2018年10月考察浙江時明確表示支持新建沿海高鐵甬臺溫段項目。我委也因此成立了主要領導任組長的甬臺溫高鐵籌建工作協調小組,全面開展項目前期及各項專題研究。現已牽頭完成項目預可研報告編制,并對線站位方案進行了初步研究和沿線意見征求。
同時,在我省前期積極爭取下,該項目已列入中共中央國務院發布的《長江三角洲區域一體化發展規劃綱要》和國家發展改革委印發的《長江三角洲地區交通運輸更高質量一體化發展規劃》《長江三角洲地區多層次軌道交通規劃》中的“十四五”規劃建設項目。今年發布的《中華人民共和國國民經濟和社會發展第十四個五年規劃和2035年遠景目標綱要》也已明確要“建成上海經寧波至合浦沿海高鐵”。
下一步,我委將繼續加強與國家發展改革委和國鐵集團的對接匯報,繼續爭取項目納入“十四五”相關規劃,并加快項目前期工作推進,爭取早日開工建設。(2021年7月29日)
