一、投資目標
2022年市本級投資項目共23個,計劃投資119.11億元,其中高速公路項目6個,投資101億元;國省干線項目7個,投資7.8691億元;運輸站場項目3個,投資3.86億元;機場項目3個,投資2.3852億元;鐵路項目3個,投資4億元;專項工程1個,投資0.15億元。另儲存項目5個。
二、重點項目形象進度目標
(一)高速公路。
加快構建對外大通道,實施高速公路項目6個、投資101億元,其中加快建設九綿高速、G5成綿擴容、綿蒼高速、G5綿廣擴容4個項目,力爭完工通車廣平高速、中遂高速2個項目。儲備茂鹽、三大樂和南鹽高速等項目。
1、九綿高速:全線累計完成路基工程的85%、橋梁工程的80%、隧道工程的85%;建成平武白馬段33公里。
2、廣平高速:力爭完工通車。
3、中遂高速:力爭完工通車。
4、G5成綿擴容:全線累計完成路基工程的40%、完成橋梁工程的45%。
5、綿蒼高速:全線累計完成路基工程的31%、橋梁工程的35%、隧道工程的35%。
6、G5綿廣擴容:全線累計完成路基工程的10%、橋梁工程的15%、隧道工程的10%。
(二)干線公路。
實施干線公路項目7個,儲備綿梓路擴容改造項目。其中清水橋至九綿高速桂溪服務區公路:完成路基工程的30%,完成橋梁隧道工程的40%;S415線煽鐵溝至武都鎮段:開工并完成路基工程的20%,完成隧道工程的10%;游仙區文峰村至申家社區公路新建工程:開工并完成路基工程工程的20%、橋梁工程的20%。其余干線公路項目詳情見附表。
(三)民航機場建設。
實施民航機場項目3個、投資2.38億元,續建T2航站樓、北川通用機場,建成投入使用;建成綿陽機場飛行區下滑臺土面整治及巡邏道等改造項目。儲備綿陽機場遷建。
(四)鐵路建設。
實施鐵路項目3個、投資4億元,新開工綿遂內鐵路,加快推進成蘭鐵路、科技城物流產業園專用線建設。
(五)運輸站場。
實施運輸站場項目3個、投資3.86億元,建成科創園區、游仙經濟試驗區公交樞紐站。
(六)專項工程。
即實施綿陽繞城高速平安智慧高速建設,投資0.15億元。
三、工作措施
(一)落實工作責任。
各項目責任單位要落實主體責任,加強組織領導,堅持目標導向,強化要素保障,按照“清單制+責任制”強化管理,細化推進計劃,倒排工期、掛圖作戰,加快項目推進。有關縣(市、區)、各園區要落實征地拆遷屬地責任,為市重點項目實施營造良好環境。各地各相關部門(單位)要堅持盡力而為、量力而行,積極籌措資金,保障項目實施,不得新增政府隱形債務。
(二)加快前期工作。
各有關責任單位要高度重視前期工作,組建工作專班、落實專人專責、加強業務培訓推進前期工作;建立重點項目前期工作清單,明確各環節的責任人及完成時限,強化工作措施,推動項目盡快開工。各有關市級部門按照職能職責對交通項目前期工作予以支持,優化審批程序,加速要件辦理。本通知不作為項目立項依據。
(三)加強工作督導。
市交通運輸局要充分發揮行業統籌作用,建立“問題+責任”清單制,實行“月調度、季通報、年考核”,并用好“紅黑榜”制度強化督促指導。市委目標績效辦將交通攻堅大會戰項目納入年度目標績效管理,加大對重大項目推進、征地拆遷及有關重要決策的督辦力度,推動各項任務高質量完成。

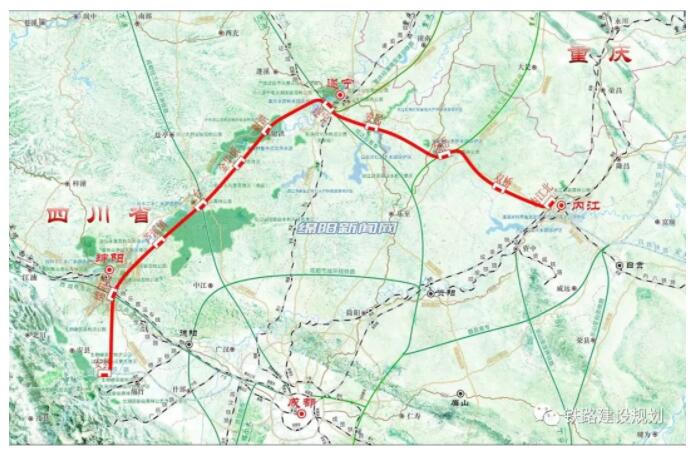

項目概況:綿陽至遂寧至內江鐵路起于成蘭鐵路安州站,經涪城、三臺,遂寧、資陽至內江。主要建設內容:新建正線約310.19公里(含綿陽至安州段38.0公里),聯絡線約71.87公里及配套工程。綿陽段總里程114公里,總投資224.8億元。前期工作進展:目前已取得預可研,正在編制可研報告及相關要件。計劃2022年12月先期工程開工,工期5年。
