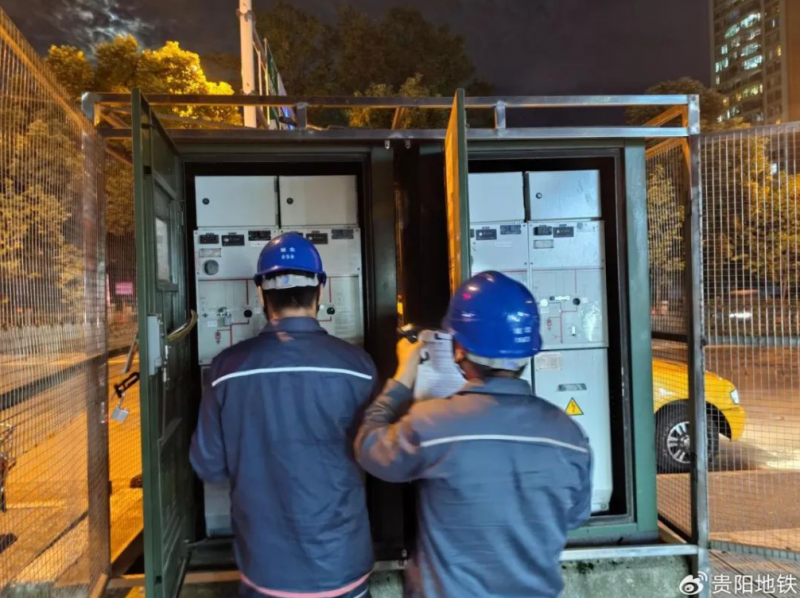

8月31日,軌道交通號線一期茶店站2號出入口外,貴陽供電局城北分局和中鐵八局的工人們順利完成6條10kV電力電纜進行遷改施工,為茶店站2號出入口結構施工創造了條件。
前期,市交通運營集團工程管理中心積極對接協調貴陽供電局城北分局,制定了切實可行的遷改方案。由于采購遷改所需電纜材料程序繁瑣、廠家生產周期長,預計9月下旬才能到場,將嚴重影響此段附屬節點工期建設。經過與貴陽供電局積極溝通,暫由遷改施工單位先行提供電纜,保障停電割接。
據了解,因停電割接影響區域范圍廣,停電難度大,經與產權方積極協調,貴陽供電局見縫插針制定分時停電割接計劃,最大限度減小對周邊居民生活用電的影響,保證遷改按節點要求完成。8月31日,該出入口電力遷改順利完成,為茶店站土建施工順利完成節點工期提供了有力保障,為軌道交通3號線一期如期開通奠定了堅實的基礎。
