咱們勤勤懇懇的深圳地鐵13號線又迎來新進展啦!
繼110kV深大主變電所順利通過消防驗收后,9月18日,經歷20多個小時的停電作業、操作、送電、測試,110kV深大主變電所一次性受電成功!為13號線后續各系統調試、綜合聯調,提供了必備的電力保障。

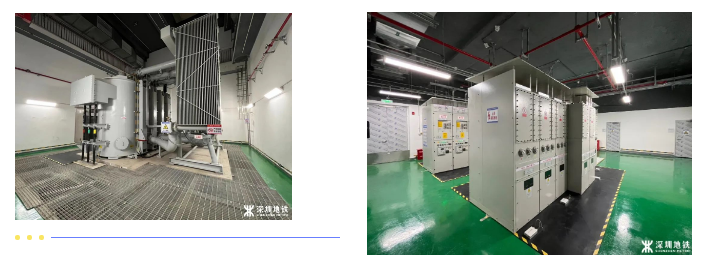

深大主變電所成功受電
110kV深大主變電所位于南山區深南大道,與南海大道相交處的立交匝道內為地上一層地下三層的主變電所總建筑面積約為4186㎡。
自站后施工以來,深圳地鐵組織各參建單位明確施工導向,凝心聚力、協同作戰、科學推進,解決了施工作業面有限、工程材料吊裝不便等各種因素影響的問題,順利實現首段電通目標。
此次受電節點目標的順利完成,為后續各系統調試、綜合聯調提供了必備的電力保障,為下一步全線電通、接車、熱滑聯調聯試、試運行等重大工程節點奠定了堅實基礎。
后續,深鐵建設將繼續以創建高品質工程為目標,加快推進項目建設,爭取高質量實現開通目標。
深圳地鐵13號線工程南起于深圳灣口岸站,止于上屋北站,線路全長約22.45km,設站16座(其中12座換乘站),主所2座,停車場1座,全線采用地下敷設方式。
