『香港』港鐵荃灣線新信號系統進入列車實地測試階段

放大字體  縮小字體 發布日期:2024-06-07  來源:軌道運維  瀏覽次數:1524

據港鐵消息,港鐵荃灣線新信號系統于6月6日凌晨非行車時間進入列車實地測試階段,為將來服務做好準備。

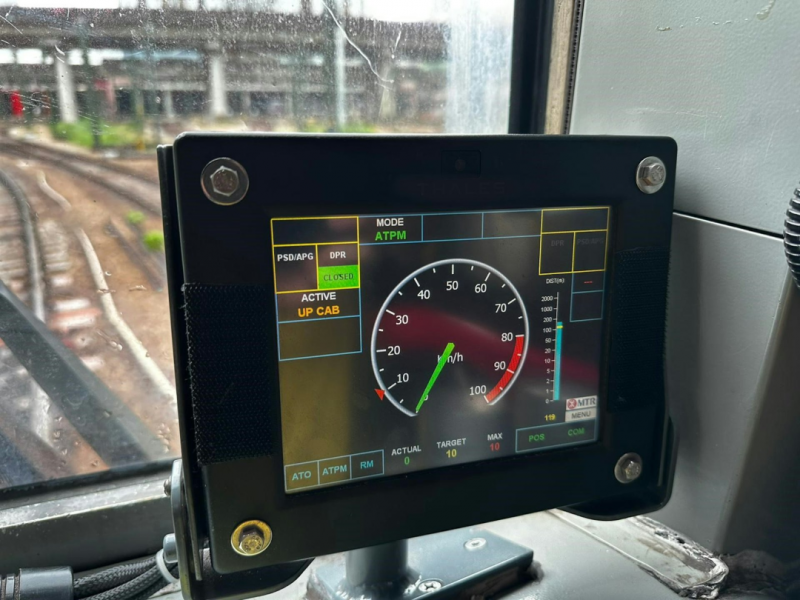

港鐵荃灣線新信號系統進入列車實地測試階段


港鐵表示,列車實地測試于非行車時間進行,初期會使用一列列車及在荃灣線的部分路 段作小范圍測試,之后會擴大范圍至全線測試及會陸續增加測試的列車數目。在進入實地測試階段之前,港鐵團隊已利用針對該項目而設的「列車測試模擬系統」,模擬測試大量不同情景,以及于去年底開始在車廠的環境中,使用新信號系統進行靜態及動態列車測試。上述測試的結果,均符合系統進入實地測試的要求。



2015年,港鐵簽訂新信號系統更新升級項目


據悉,荃灣線、港島線、觀塘線及將軍澳線的信號系統由兩間供應商提供。荃灣線、港島線及觀塘線(油麻地至觀塘站)、西港島線及觀塘線延線的信號系統內含共25臺區間計算機,均由阿爾斯通(Alstom)提供,于1996至2016年陸續投入運作;而觀塘線(藍田至調景嶺站)和將軍澳線內含八臺區間計算機,則由西門子提供,于2001年至2002年陸續投入服務。四條線的兩個信號系統透過區間計算機互相連系,數據傳輸必須保持同步以確保兩個系統互相溝通以發送行車指令。


為加密班次應付日益增長的乘客量,港鐵動用33億元替觀塘線、荃灣線、港島線、將軍澳線、機場鐵路與迪斯尼線更換信號系統,并于2015年3月批出相關合約(合約編號:3036)予阿爾斯通(Alstom)及泰雷茲(Thales)兩間國際公司合組的「Alstom-Thales DUAT Joint Venture」財團。泰雷茲(香港)有限公司為港鐵提供信號系統服務多年,包括西鐵線及迪斯尼線。


新信號系統采用「通訊為本列車控制技術」(Communications based Train Control,CBTC),以「移動區間」(Moving Block)原理運作,在確保列車之間有安全距離的情況下加密列車班次,提升載客量。新系統利用現代無線通訊技術(Wifi)以列車所發出的信號替代軌道上的固定信號,系統、列車與青衣車務控制中心之間可作無間斷實時雙向溝通,將列車位置及車速等資料傳給中央計算機,透過計算機運算后將信息回傳給列車以維持列車之間的安全距離,不需考慮軌道上的「固定區間」(Fixed Block);較現有「距離區間」(Distance-To-Go)信號系統更有效率,軌道內的空間得以盡用,避免因前車未完全離開區間而浪費可行空間,從而實現加密班次。新系統亦可減少路軌旁的裝置,從而減少維修。為免WiFi信號受到干擾,承辦商將系統保安設計提高至接近國防級別。


列車相撞致新信號系統更新延誤6年


荃灣線在2015年底率先展開工程,該線須加裝新信號設備的現有36列列車已全數完成改裝。荃灣站至長沙灣站于2016年底起在夜間收車后,安排列車以新信號系統行駛,逐步擴大測試范圍和增加測試列車數目;2017年9月,深水埗站至中環站亦加入試車,其中過海路段測試時間會較其他車站稍長。


然而,荃灣線2019年3月18日測試新訊信號系統期間發生列車相撞意外,港鐵暫停相關測試。令全盤信號系統工程推倒重來,近年宣布放棄更換原方案系統,改采用承辦商「核心標準產品及配置」方案。


原定最先在2019年完成工程的荃灣線,多次推遲下,現預計2025至26年完成,較原計劃延誤6至7年。


新信號系統更新預計于2028年至2029年全部完成


隨著列車實地測試按計劃逐步進行,其后并需通過相關政府部門確認運作安全及良好后,新信號系統才會投入服務。港鐵計劃于二零二五至二零二六年于荃灣線全面使用新信號系統,新系統之后會陸續在港島線、觀塘線及將軍澳線投入服務,整項工程預計于二零二八至二零二九年完成。



?
