『深圳』地鐵14號線昂鵝車輛段供電主所工點主體結構開工

放大字體  縮小字體 發布日期:2019-05-24  來源:深圳市軌道交通  瀏覽次數:487

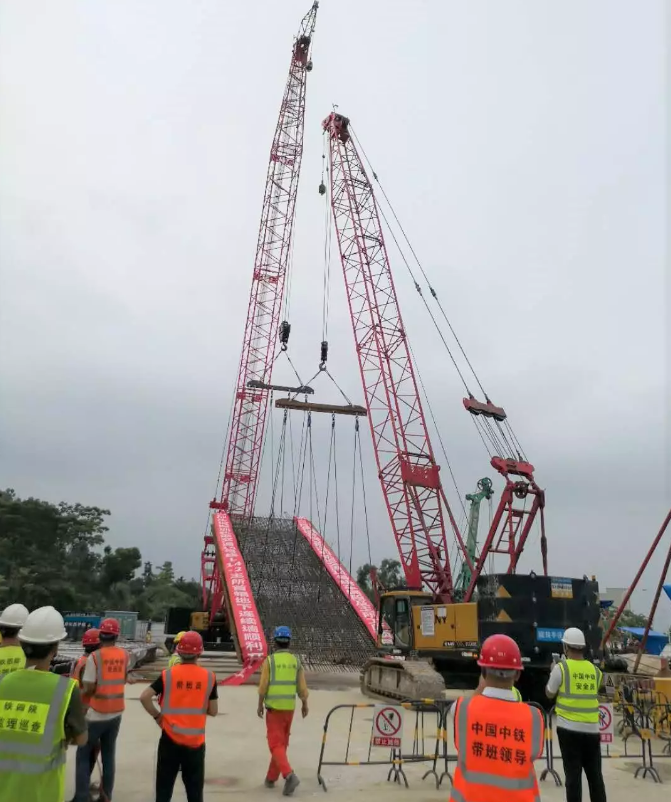

5月21日下午,由中鐵三局承建的14號線昂鵝車輛段供電主所首幅地連墻吊裝入槽完畢,標志著該主所主體圍護結構正式開始施工啦!



深圳地鐵14號線全長約50.34km,共設站17座、停車場1座、車輛段1座、主變電所4座,采用自動化無人駕駛,最高設計速度為120km/h。


昂鵝車輛段供電主所(又稱坪山主變電所),是深圳地鐵14號線的第2座主變電所,站址位于深汕公路與錦繡西路交叉口西側綠地內。變電所采用明挖法施工,基坑長度51.1m,寬度28.1m,深度20.1m,頂板覆土厚度2.5m;圍護結構選用厚800mm地下連續墻+1道混凝土支撐+2道鋼支撐形式,地下連續墻總計28幅。


自項目部進場以來,一直圍繞著地連墻開工做相關準備工作,率先完成了施工用地移交、綠化遷移、管線改遷等工作,為地連墻施工掃清外部障礙。


針對鋼筋籠吊裝這一重大風險卡控點,項目部組織技術人員編制了《鋼筋籠吊裝專項方案》,針對鋼筋籠穩定性、吊點、吊車、吊具吊索進行專門驗算,并邀請了深圳市建筑行業專家對鋼筋籠吊裝方案進行專家論證。施工中,項目部開展了安全技術交底、班前講話等活動,嚴抓過程控制,各級領導靠前指揮,帶班盯控,安全質量責任層層分解,層層落實。


目前,隨著首幅地連墻施工完成,主變電所的主體結構施工將掀起施工生產大干高潮。


截止目前,主體工程已開工28個,其中六約北站、寶龍站、沙湖站圍護結構已封閉,均已開始基坑開挖。地連墻完成453幅,咬合樁完成10080根,土方完成167.24萬立方。


深圳地鐵14號線預計2022年正式開通運營。屆時龍崗將進入“30分鐘交通圈”,坪山進入“40分鐘交通圈”。



?

Tel:(網站)021-51603532;(會議)021- 51603528 51603599;(報告、手機報) 021-51603532;(定制)13482147664;Fax:021-51603552


国产美女精品裸色在线播放,乱精品一区字幕二区,国产白嫩极品白嫩在线观看,欧美日韩国产亚洲一区二区三区
亚洲一区二区偷拍精品 | 五月婷婷亚洲综合色色 | 中文字幕在线观看网址 | 精品国产亚洲一区二区三区 | 亚洲A∨电影免费在线 | 综合欧美精品日韩专区 |
